二公司青海海南光伏项目330千伏汇集站投运成功

发布日期:2023-01-03 信息来源:二公司 作者:陈烨栋 字号:[ ]

2022年12月31日,二公司青海海南光伏项目330千伏汇集站投运一次成功,正式进入连续运行状态。

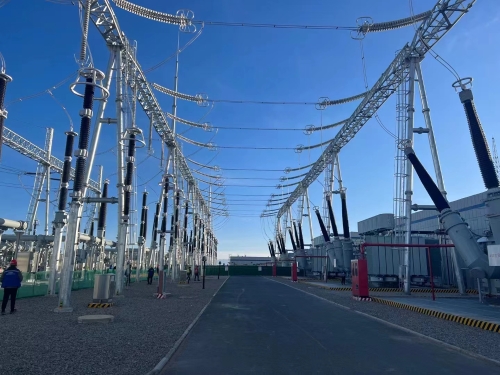

该项目于12月29日15时20分,开始进行3号主变的投运工作,至12月30日22时30分,4号主变及5号主变投运工作完成,3台主变均一次带电投运成功,站内设备启动正常,各系统设备运行指标均正常。12月31日,330千伏汇集站正式进入连续运行状态,该汇集站的投运为100万千瓦光伏线路的接入并网创造了条件。

青海海南光伏项目位于共和县以南约43公里处的荒漠化草原区域,自2022年6月开始施工,建设3台300兆伏安主变压器,330千伏侧采用3/2断路器接线,已建设1个完整串,1个不完整串,本期将原不完整串建为完整串,并增建2个不完整串。在工程建设前期,项目部加强项目策划管理,对施工各阶段可能存在的问题,逐一分析并制定专项措施。工程建设过程中,项目部扎实开展安全、质量管理工作,不断提升精细化管理与安全生产各项工作。项目部克服疫情反复、工期紧张、施工人员紧缺、高原冬季施工天气寒冷、设备到货滞后等诸多困难,明确责任、倒排工期、合力攻坚,全力冲刺实现并网投运目标。为确保330千伏汇集站顺利投运,项目部与建设单位、运行单位、监理单位等相关部门对送电范围内的相关设备进行了联合检查,对现场调试的安全、通讯、应急处置等工作进行了周密部署。在各方的共同努力下,项目圆满完成了升压站gis、主变及线路接入系统的所有调试工作。

公司在高原地区发扬追求卓越的企业精神,砥砺前行、不忘初心,让电建人的足迹一路向前,在高原上生根开花。
